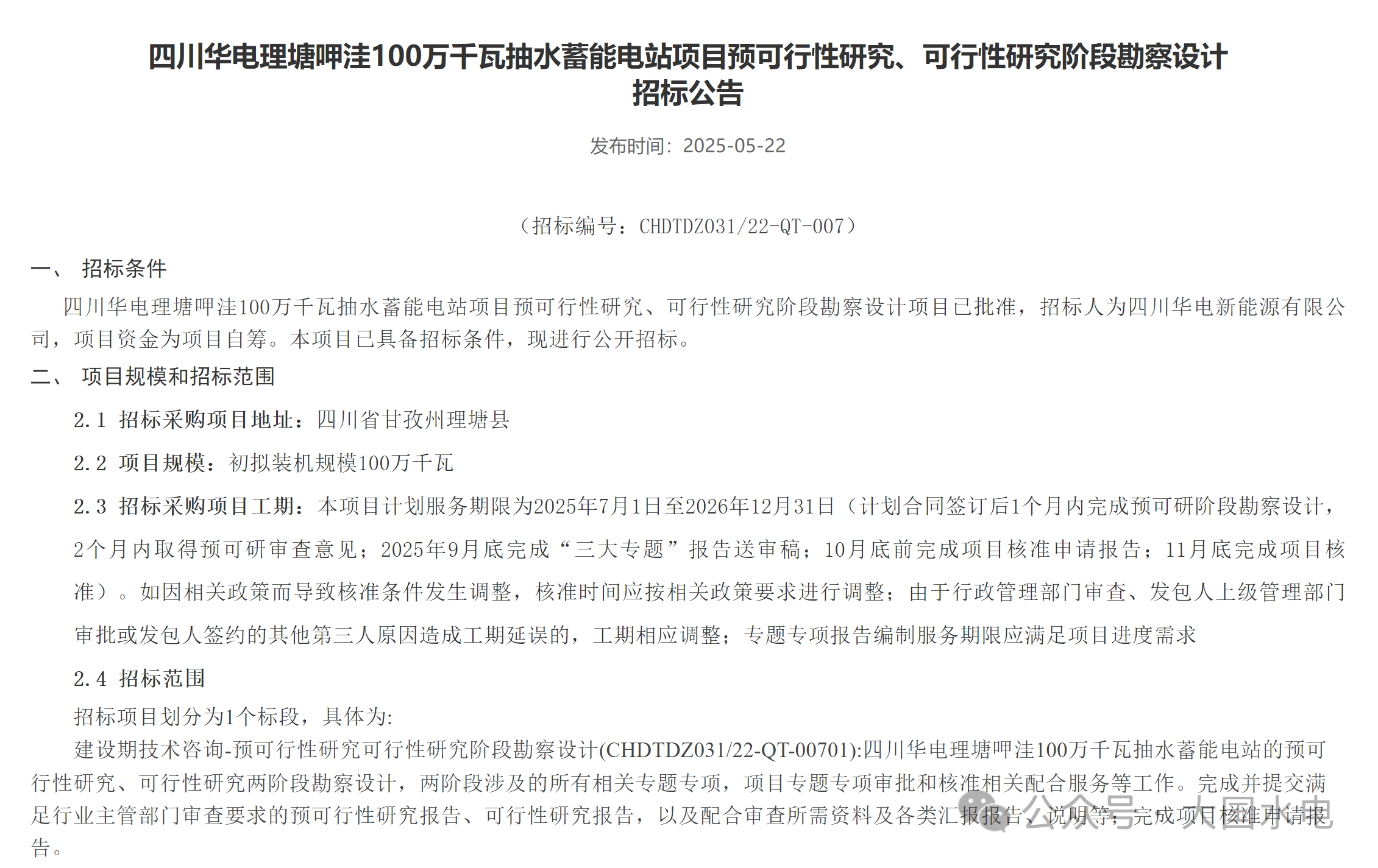

招标丨总投资约63亿元!四川理塘呷洼抽水蓄能电站项目预可行性研究、可行性研究阶段勘察设计招标公告

2025/05/28

四川理塘呷洼抽水蓄能电站综合解析

一、​​项目基础信息​​

​​地理位置​​:位于四川省甘孜藏族自治州理塘县呷洼乡日斗村东部,距理塘县城约40公里。上水库位于日斗村东南约6公里处,下水库位于东北约2公里处,均依托沟谷地形筑坝成库。

​​装机规模​​:总装机容量100万千瓦,拟安装4台单机容量25万千瓦的立轴单级混流可逆式水轮发电机组,年发电量约20亿千瓦时,抽水电量约26.7亿千瓦时。

​​投资规模​​:总投资约63亿至70亿元,其中主体工程占比最高。

二、​​工程设计与工期​​

​​枢纽布局​​:

​​上水库​​:利用开阔沟谷地形,采用沟口筑坝方式,最大坝高约80米,总库容约1200万立方米;

​​下水库​​:同样采用沟口筑坝,最大坝高约60米,总库容约1000万立方米;

​​输水发电系统​​:地下厂房布置,输水隧洞总长超10公里,设计水头约400米。

​​建设周期​​:

​​筹建期​​:18个月(2025年6月-2026年12月),完成预可研、可研及核准;

​​施工总工期​​:75个月(2026年底-2033年初),其中主体工程60个月,完建工程9个月;

​​首台机组发电​​:预计2032年底。

三、​​技术经济特点​​

​​调峰能力​​:作为川西电网重要调峰电源,可提升风电、光伏等新能源消纳能力,减少弃风弃光率约15%。

​​经济效益​​:

​​投资回报​​:按当前电价政策测算,项目内部收益率约6.5%-8%,投资回收期约12年。

四、​​环保与生态措施​​

​​用地规划​​:总征地面积2252亩,其中林地占比75%(均为II级公益林),无耕地、基本草原及永久基本农田占用。

​​生态保护​​:

避开自然保护区、世界遗产地等敏感区域,施工期采用低噪声设备,夜间停工;

生态修复预算占总投资2%,包括植被恢复、野生动物通道建设等。

五、​​项目进展与招标​​

​​法人优选​​:2024年9月甘孜州发改委启动项目法人招标,要求投标企业具备500万千瓦以上水电开发经验及超千亿资产规模,最终中国电建成都设计院以技术优势中标。

​​勘察设计招标​​:2025年5月启动预可研及可研阶段招标,计划2025年9月底完成“三大专题”报告(正常蓄水位选择、施工总布置规划、枢纽布置),11月底完成核准。

六、​​挑战与战略意义​​

​​技术难点​​:高海拔(平均海拔3500米)地区施工需应对低温缺氧、地质复杂等问题,需采用特殊施工工艺;

​​生态平衡​​:II级公益林地施工需通过林业部门专项审批,并承诺碳汇补偿;

​​战略定位​​:作为甘孜州雅砻江流域清洁能源基地核心项目,助力四川建成“国家清洁能源示范省”,支撑成渝双城经济圈电力需求。

(本文内容来自华电、CPEM。本号所刊发文章仅为学习交流之用,无商业用途,向原作者致敬。因某些文章转载多次无法找到原作者在此致歉,若有侵权请告知,我们将及时删除,本文仅供学习交流、我们注重分享,勿作商用,版权归原作者。)
